Контроль бюджетных лимитов в 1С:УХ

Система 1С:Управление холдингом 3.2 помогает контролировать работу компании с целью минимизации отклонений фактических результатов деятельности от запланированных при составлении бюджетов.
В данной статье рассмотрим особенности, ключевые аспекты и результаты контроля бюджетных лимитов в 1С:УХ.
1. Общая информация о лимитах в 1С:УХ

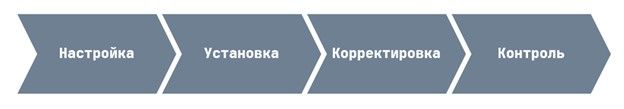

Установка и контроль лимитов в 1С:Управление холдингом 3.2 представляет следующий процесс: настройка лимитов, установка лимитов, корректировка лимитов, контроль лимитов (Рисунок 1).

Рисунок 1 – Процесс настройки, установки, корректировки, контроля лимитов 1С
Лимиты могут устанавливаться по видам бюджетов:
- бюджет движения денежных средств (БДДС);
- бюджет доходов и расходов (БДР).
Виды документов, для которых предусмотрен контроль бюджетных лимитов и бюджетных резервов:
- заявка на оплату;
- заявка на расход;
- операционный план;
- резервирование;
- заявка на привлечение финансов;
- заявка на обеспечение;
- строка планов закупок;
- лот;
- протокол выбора победителя;
- договор;
- заказ поставщику;
- корректировка планов и лимитов;
- заявка на корректировку планов и лимитов.
2. Виды контроля документов
В типовой конфигурации 1С:Управление холдингом есть два варианта контроля лимитов: мягкий и жесткий.
- Мягкий контроль лимитов означает, что для некоторых комбинаций и аналитик статьи пользователь может превысить установленные лимиты.
- Жесткий контроль означает, что пользователь ни при каких условиях не сможет превысить лимит по статье.
Вид контроля документа можно настроить в подсистеме «Планирование и контроль» в разделе «Виды контроля документов» (Рисунок 2).

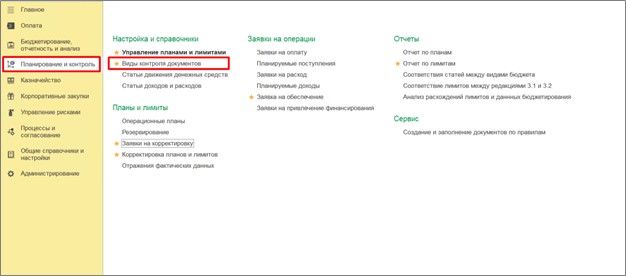

Рисунок 2 – Подсистема «Планирование и контроль» в 1С

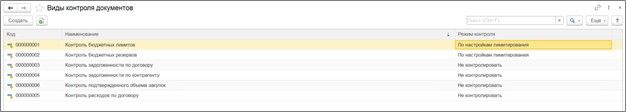

Для вида контроля устанавливается соответствующий режим контроля (Рисунок 3):
- По настройкам лимитирования – параметры контроля определены настройками лимитирования.
- Блокировать проведение документа – система не позволяет провести документ в случае нарушения контроля лимита.
- Информировать – система сообщает о нарушении контроля лимита, но позволяет провести документ.
- Не контролировать – контроль лимитов не производится.

Рисунок 3 – Настройка и справочники. Виды контроля документа
Периодичность лимитирования больше или равна периодичности планирования.
Соотношение периодичности лимитирования и периодичности планирования представлено следующим образом:
- Периодичность лимитирования: День;
- Периодичность планирования: День;
- Периодичность лимитирования: Неделя;
- Периодичность планирования: Неделя / День;
- Периодичность лимитирования: Декада;
- Периодичность планирования: Декада / Неделя / День;
- Периодичность лимитирования: Месяц;
- Периодичность планирования: Месяц / Декада / Неделя / День;
- Периодичность лимитирования: Квартал;
- Периодичность планирования: Квартал / Месяц / Декада / Неделя / День;
- Периодичность лимитирования: Полугодие;
- Периодичность планирования: Полугодие / Квартал / Месяц / Декада / Неделя / День;
- Периодичность лимитирования: Год;
- Периодичность планирования: Год / Полугодие / Квартал / Месяц / Декада / Неделя / День;
3. Детализация устанавливаемых лимитов
Детализация устанавливаемых лимитов может быть по статье, а может быть детальнее. Для более детальной детализации необходимо указать аналитики.
Пример: БДДС + Контрагенты + Договоры
Равное количество аналитик по статье в бюджетировании, планировании и лимитировании значительно упрощает работу с лимитами и их понимание. На показателе бюджета шесть аналитик и в других системах, например, ERP тоже шесть аналитик. Это дает возможность организовывать кросс-функциональный процесс по работе с лимитами.
4. Способ установки лимитов
Лимиты можно установить:
- Бюджетами – это удобно, когда в системе ведется бюджетирование, будет достаточно ссылки на нужный отчет.
- Операционным планом – если в системе не ведется бюджетирование, или, например, для установки дополнительных лимитов по определенному ЦФО.
Кроме того, лимиты устанавливаются и контролируются:
- в валюте управленческого учета;
- в функциональной валюте организации;
- в валюте операции.
5. Как увидеть информацию о результатах контроля
А) Отображение информации о результатах контроля в документе (особенно жесткий контроль)
Контроль документа выполняется системой в момент записи документа в соответствии с настройками лимитирования.
Нарушение контроля видит пользователь, выполняющий проведение документа.

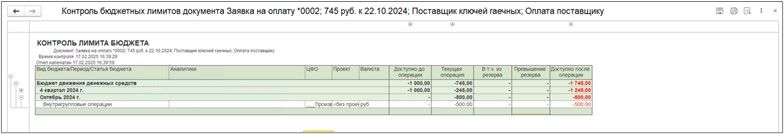

Информация о нарушении контроля бюджетных лимитов документа выводится на вкладке «Контроль документа». Для вывода отчета по контролю необходимо нажать на гиперссылку «Подробнее» (Рисунок 4, Рисунок 5).

Рисунок 4 – Казначейство. Заявка на оплату. Контроль бюджетных лимитов нарушен

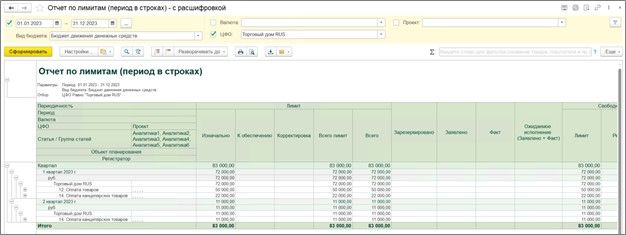

Рисунок 5 – Отчет по лимитам 1С:УХ
Б) Отображение информации о результатах контроля в формате отчета
Отчет предназначен для использования сотрудниками финансового департамента. По отчету видно остатки, риски завершения, возможные корректировки лимитов с одной статьи на другую.
Отчет по лимитам формируется в подсистеме «Планирование и контроль» (Рисунок 6).

Рисунок 6 – Отчет по лимитам 1С:УХ
Заключение
Система предлагает богатый набор инструментов для управления лимитами, и вы можете выбрать вариант, подходящий именно вашей организации. Внедрение продукта 1С:УХ – это решение для автоматизации вашего бизнеса.
Рекомендуемые материалы по теме

Как правильно настроить контроль бюджетных лимитов в 1С:УХ
В системе 1С:Управление холдингом 3.2 реализована функциональность установки и контроля бюджетных лимитов.

Управленческий учет в 1С
Сегодня компании стремятся к оптимизации процессов и повышению прибыльности. Одним из способов достижения этих целей является ведение управленческого учета. Управленческий учет предоставляет руководству и сотрудникам компании актуальные данные для результативной деятельности, принятия взвешенных решений, контроля расходов и рационального управления ресурсами.

Управленческий учет в 1С:УХ
Современный бизнес требует точного планирования, оперативного сбора данных и глубокого анализа финансовых показателей. Программный продукт 1С:Управление Холдингом представляет собой комплексное решение для автоматизации процессов управленческого учета, финансового планирования и контроля в холдинговых структурах.
